考呗网 > 一级建造师 > 考点精华 > 水利水电工程 >

2020年二级建造师《水利水电工程管理与实务》真题解析发布!(完整版)(最新发布)(6)

2.根据《水利水电工程施工安全管理导则》SL721-2015,指出事件1中的不妥之处,简要说明正确做法?

【答案】不妥之处一专家组成员包括该项目的项目法人技术负责人总监理工程师、运行管理单位负责人设计项目负责人以及其他施单位技术人员2名和2名高校专业技术人员。

正确做法专家组应由5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审查论证会。

不妥之处二会后施单位根据审查论证报告修改完善专项施方案经项目法人技术负责人审核签字后组织实施。

正确做法单位应根据审查论证报告修改完善专项施工方案经施工单位技术负责人。总监理工程师、项目法人单位负责人审核签字后,方可组织实施。

3.什么是高处作业?说明事件2中高处作业的级别和种类?

【答案】凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业 均称为高处作业。

屋面高程为40.2米 坠落高度为40.2-28-12 .2米所以为二级高处作业

高处作业种类夜间高处作业。

4.根据《水利部生产安全事故应急预案试行》,生产安全事故共分为哪几级?事件2中的生产安全事故属于哪一级?

【答案】生产安全事故分为特别重大事故、重大事故、较大事故和般事故4个等级。

事件2中的生产安全事故属于 般事故。

(三)

【背景资料】

某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》2009年版编制施工招标文件。发包人与承包人签订的施工合同约定合同工期8个月,签约合同价为1280万元。

监理人向承包人发出的开工通知中载明的开工时间为第一年10月1日。闸室施工内容包括基坑开挖、闸底板垫层混凝土、闸墩混凝土、闸底板混凝土、闸门安装及调试、门槽二期混凝土、底槛及导轨等埋件安装、闸上公路桥等项工作,承包人编制经监理人批准的闸室施工进度计划见图3 每月按30天计,不考虑工作之间的搭接

2020年二级建造师《水利水电工程管理与实务》真题解析发布!(完整版)(最新发布)

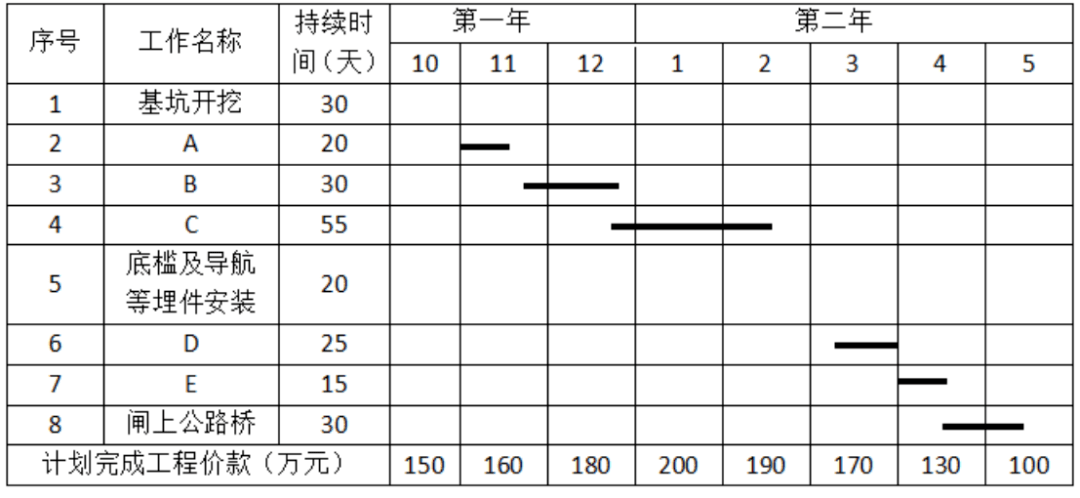

3闸室施工进度计划

施工过程中发生如下事件:

事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人审批。

事件2:经监理人确认的截至第一年12月底、第二年3月底累计完成合同工程价款分别为475万元和1060万元。

事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提供相关证明材料。

【问题】
