建设总投资2000万(不含建设期贷款利息),建设投资第一年投入60%,第二年投入40%,全部形成固定资产。建设期2年,运营期6年。固定资产按-考呗网题库移动版
现代咨询方法与实务
首页 题库首页在线模考
取消

参考答案暂无

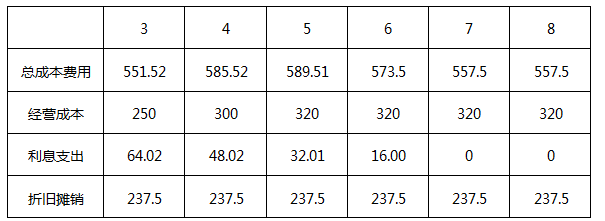

解析:1、年折旧费=(2000-100)/8=237.5万元
   计算期末的固定资产余值=2000-237.5*6=575万元
第1年建设期贷款利息=(1000*60%÷2)*6%=18万元
第2年建设期贷款利息=(1000*60%+18+1000*40%÷2)*6%=49.08万元
建设期贷款利息=18+49.08=67.08万元

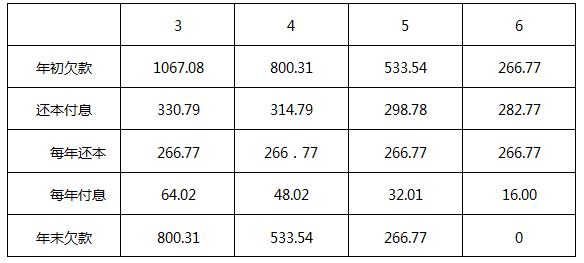

2、运营期初欠款总额=1000+67.08=1067.08万元

3、

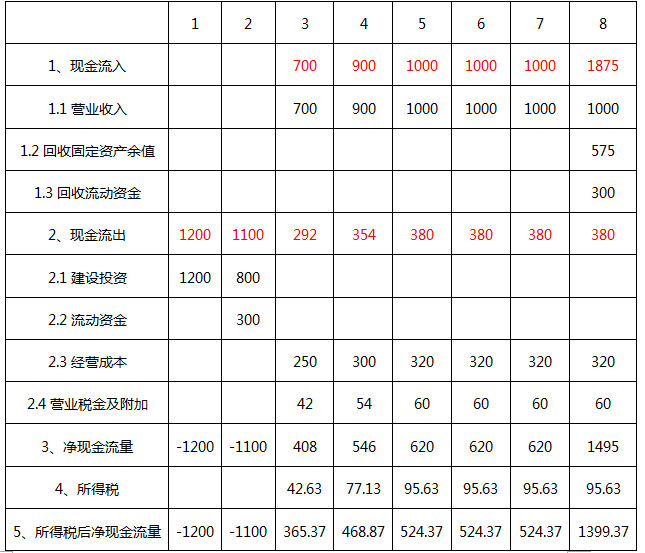

4、全部投资现金流量表

所得税=(营业收入-总成本费用+利息支出-营业税金及附加)*所得税税率
第3年所得税=(700-551.52+64.02-42)*25%=42.63
第4年所得税=(900-585.52+48.02-54)*25%=77.13
第5年所得税=(1000-589.51+32.01-60)*25%=95.63
第6年所得税=(1000-573.5+16.00-60)*25%=95.63
第7年所得税=(1000-557.5+0-60)*25%=95.63
第8年所得税=(1000-557.5+0-60)*25%=95.63

税后净现值NPV=-1200(P/F,12%,1)-1100(P/F,12%,2)+365.37(P/F,12%,3)+468.87(P/F,12%,4)+524.37(P/F,12%,5)+524.37(P/F,12%,6)+524.37(P/F,12%,7)+1399.37(P/F,12%,8)=-24.8万元<0
则项目不可行。

你可能喜欢

简答题某建筑公司(承包方)与某建设单位(发包方)签订了建筑面积为2100m2的单层工业厂房的施工合同,合同工期为20周。承包方按时提交了施工方案和施工网络计划,见下图与下表,并获得工程师代表的批准。该项工程中各项工作的计划资金需用量由承包方提交,经工程师代表审查批准后,作为施工阶段投资控制的依据。

实际施工过程中发生了以下事件:
(1)在工程进行到第9周结束时,检查发现A、B、C、D、E、G工作均全部完成,F和H工作实际完成的资金用量分别为14万元和8万元,且前9周各项工作已完工程的实际投资与计划投资均相符。
(2)在随后的施工过程中,J工作由于施工质量问题,,工程师代表下达了停工令使其暂停施工,并进行返工处理1周,造成返工费用2万元;M工作因发包方要求的设计变更,使该工作因施工图纸送交拖延,推迟2周施工,并造成承包方因停工和机械闲置而损失1.2万元。为此,承包方向发包方提出了3周工期索赔和3.2万元的费用索赔。
问题:
1、试绘制该工程的早时标网络进度计划,根据第9周末的检查结果标出实际进度前锋线,分析D、F和H三项工作的进度偏差;到第9周末的实际累计资金用量是多少?
2、如果后续施工按计划进行,试分析发生的进度偏差会对计划工期产生什么影响?其总工期是否大于合同工期?
3、试重新绘制第10周开始至完工的早时标网络进度计划。
4、承包方提出的索赔要求是否合理?并说明原因。
5、合理的工期索赔、费用索赔是多少?
