X房地产开发企业通过“招拍挂”取得一宗土地开发权,该土地性质为住宅用地,项目开发周期为3年。该房地产企业委托一家咨询公司对本项目的市场、方案-考呗网题库移动版
现代咨询方法与实务
首页 题库首页在线模考
取消
简答题X房地产开发企业通过“招拍挂”取得一宗土地开发权,该土地性质为住宅用地,项目开发周期为3年。该房地产企业委托一家咨询公司对本项目的市场、方案、效益和风险等进行分析。
(1)甲咨询工程师设计了3个互斥开发方案,并依据可比性原则,采用动态分析方法对各方案进行了经济效益比较。
(2)乙咨询工程师采用专家调查法预测了3年后的住宅售价平均值:乐观值为7500元/m2
悲观值为4000元/m2,最可能值为5500元/m2
(3)丙咨询工程师通过敏感性分析得知项目效益对住宅价格很敏感,当住宅平均售价为5200元/m2时,项目的内部收益率等于开发商期望的最低回报率(12%)。丙咨询工程师分析了不同住宅售价发生的概率,见表2-1。
(4)丁咨询工程师认为本项目效益好坏除受住宅价格影响外.还受建设投资、融资政策等
变量影响,可以采用蒙特卡洛模拟技术评价其风险。
表2一l  不同住宅售价及其发生的概率

情形

售价/(元/m2)

发生概率

情形

售价/(元/m2)

发生概率

l

6000

0.1 S

4

5500

0.35

2

4500

0.15

5

4000

0.10

3

7500

0.05

6

5000

0.20

【问题】
1.甲咨询工程师在进行方案经济比较时。各方案之间具有可比性具体包含哪些内容?可以采用哪些动态分析方法进行方案经济比较?
2.根据乙咨询工程师的调查预测,估算3年后住宅售价的期望值和标准差。
3.根据丙咨询:工程师的分析,计算本项目满足开发商投资回报要求的概率,并据此评价项
目风险大小。
4.丁咨询工程师采用的风险评价技术是否正确?简述理由,并说明采用蒙特卡洛模拟法应注意的问题。

参考答案暂无
解析:1.方案比选的可比性原则具体包括:服务年限的可比性;计算基础资料的可比性(如价格);设计深度应相同,效益与费用的计算范围应一致;经济计算方法应相同,即选择相同的评价指标。
方案比选的动态分析方法包括:净现值比较法、净年值比较法、差额投资内部收益率法、费用现值比较法、费用年值比较法。
2.根据题目可知该住宅售价符合三角形分布,则其期望值和方差的计算公式为:

式中,a表示悲观值,b表示乐观值,m表示最可能值,t表示期望值,Q表示标准差。
3年后住宅售价的期望值:(7500+5500×4+ 4000)÷6=5583.33(元/m2);
3年后住宅售价的标准差:(7500-4000)÷6= 583.33(元/m2)。
3.按从小到大顺序排列各种售价,计算累计概率,见下表。
累计概率计算表

售价
/(元/m2)

发生 概率

累计 概率

售价/
(元/m2)

发生概率

累计概率

4000

0.10

0.10

5500

0.35

0.80

4500

0.15

0.25

6000

0.15

0.95

5000

0.20

0.45

7500

0.05

1.00

要满足开发商投资回报率的要求,住宅的售价应高于5200元/m2,由上述数据可知:


 则住宅售价高于5 200元/m2的概率:1-0.59= 0.41,即本项目满足开发商投资回报率要求的概率为 41%,说明项目具有很大风险。
 4.丁咨询工程师采用的风险评价技术是正确的。
理由:当风险分析中的输入变量多于3个,每个变量可能出现3个以上至无限多种状态时,可以采用蒙特卡洛技术。
使用时应注意的问题有:
(1)风险变量之间应该是相互独立的,输入变量的分解程度既要保证结果可靠,又要避免风险变量之间的相关关系。
(2)根据不确定变量的个数和变量的分解程度确定模拟次数,不确定变量的个数越多,变量分解的越细,需要模拟的次数就越多。

你可能喜欢

简答题某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 50500)计价方式招标,发包方与承包方签订了施工合同,合同工期为ll0d。
施工合同中约定如下内容:
(1)工期每提前(或拖延)1d,奖励(或罚款)3000元(含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;变化幅度±10%以内的,综合单价不予调整。
(3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿
单价,按照50元/工日计算。
(4)规费综合费率为3.55%,税率为3.41%。

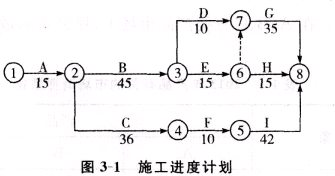

工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划如图3—1所示),并获得发包方工程师的批准。

根据施工方案及施工进度计划,工作B和工作I需要使用同一台机械施工。该机械的台班单价为1000元/台班。
该工程项目按合同约定正常开工,施工中依次发生如下事件:
事件l:C工作施工中,因设计方案调整,导致c工作持续时间延长10d,造成承包方人员窝工50个工日。
事件2:1工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2d作业时间的技术组织措施方案,发包方批准了该调整方案。为了保证质量,l工作时间在压缩2cl后不能再压缩。该项技术组织措施产生费用3500元。
事件3:H工作施工中,因劳动力供应不足,使该工作拖延5d。承包方强调劳动力供应不足是天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图纸不符,实际工程量为1900m3。经承发包双方商定,在G工作工程量增加但不影响事件1~3 而调整的项目总工期的前提下,每完成1m3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。
【问题】
1.承包方是否可以分别就事件1~4提出工期和费用索赔?说明理由。
2.事件1~4发生后,承包方可得到的合理工期补偿为多少天?该工程项目的实际工期是多少天?
3.事件1~4发生后,承包方可得到总的费用追加额是多少?
(注:计算过程和结果均以元为单位,结果取整)

简答题某咨询机构受政府投资主管部门委托,对某化工项目进行核准评估。经过现场调查和分析论证,咨询机构认为该项目申请报告存在以下缺陷:(1)项目位于地震断裂带附近,该申请报告没有附地震安全性评价意见;(2)项目的生态环境保护措施不合理,污染物排放达不到有关
规定;(3)没有将项目运营期间对周边鱼塘和庄稼造成的损失计入项目经济费用效益流量表中
(见表5—1,计算期10年,单位为百万元)。项目环境影响报告书中对环境影响的经济损益分析表明,项目运营期间污水排放将使鱼塘和庄稼每年至少损失200万元。
表5-1项目经济费用效益流量表《单位:百万元)




建设期

运营期

序号

项目

第1年

第2年

第3年

第4~9年

第10年

1

效益流量





80

147

230

2

费用流量

155

200

56

77

65

3

净效益流量

-155

-200

24

70

165

【问题】
1.地震安全性评价报告应该包括哪些内容?
2.该项目咨询评估报告中关于生态环境保护措施的评估应该包括哪些内容?
3.根据项目申请报告中的经济费用效益流量表,计算该项目经济净现值,并判断项目是否经济合理。
4.建设项目环境影响经济损益分析应包括哪些方面?如果考虑项目对鱼塘和庄稼造成的损失,重新计算项目经济净现值并判断项目是否经济合理。
(注:1.计算经济净现值采用的社会折现率为10%o,复利系数见表5—2;2.计算结果保留两位小数)
