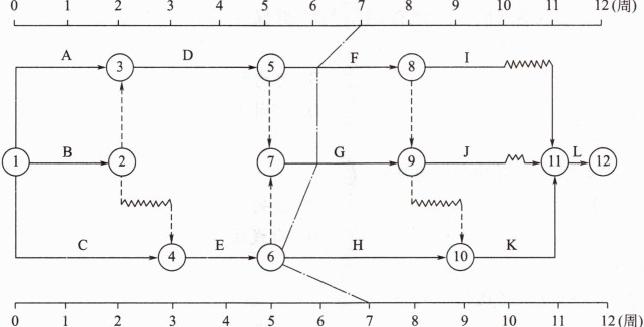

某工程时标网络计划实施至第7周末检查绘制的实际进度前锋线如图3所示,前锋线上各项工作实际进度及其影响程度正确的有()。 图3某工程时标-考呗网题库移动版
建设工程项目管理
首页 题库首页在线模考
取消

A.工作F拖延1周,影响工作I1周
B.工作F拖延1周,影响总工期1周
C.工作G正常,不影响后续工作及总工期
D.工作H拖延2周,影响工作K2周
E.工作H拖延2周,影响总工期2周

参考答案A,D,E
解析:本题考核的是前锋线比较法。第7周末检查时,工作F拖延1周,工作F总时差为1周,自由时差为0,不影响总工期,影响后续工作I1周,故选项A正确,选项B错误。第7周末检查时,工作G拖延1周,工作G总时差为1周,自由时差为0,不影响总工期,影响后续工作J、工作K1周,故选项C错误。第7周末检查时,工作H拖延2周,工作H总时差、自由时差均为0,影响后续工作K2周、影响总工期2周,故选项D、E正确。[|||][|||][|||][|||][|||][|||]
