某国有资金投资项目,发包方采用工程量清单方式公开招标,最高投标限价1000万元,施工单位以950万元的投标价中标,双方签订了施工合同(单价合-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题某国有资金投资项目,发包方采用工程量清单方式公开招标,最高投标限价1000万元,施工单位以950万元的投标价中标,双方签订了施工合同(单价合同)。合同约定,管理费和利润按人材机费之和的20%计取,增值税按人材机费、管理费和利润之和的9%计取,人工费单价为100元/工日,窝工补偿标准为50元/工日,施工机械台班单价为1200元/台班,施工机械闲置补偿标准为正常台班费的60%;人工窝工和机械闲置均不计取管理费和利润。分部分项工程的措施费按该分部分项工程费的30%计取(各费用均不含增值税进项税)。合同工期150天,工期提前(延误)的奖励(惩罚)金额为1万元/天(含税费)。

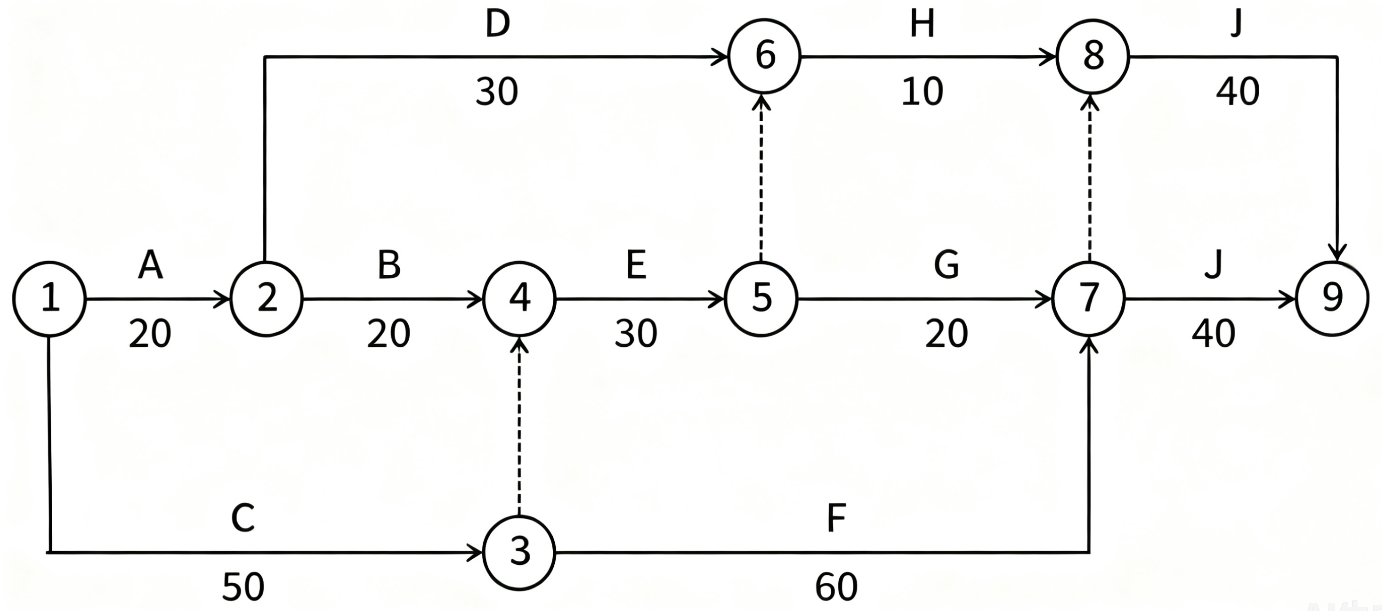

合同签订后,施工单位编制并被批准的施工进度计划如图4-1所示:
图4-1  施工进度计划(单位:天)
施工过程中发生如下事件:
事件1:为改善项目使用功能,发包方设计变更增加了一项K工作,根据施工工艺要求,K工作为C工作的紧后工作、为G工作的紧前工作,K工作持续时间为40天,工程量为200m³。由于已标价清单中没有适用也无类似项目,根据合同约定,承包方依据造价信息管理机构发布的信息价和中标价相较最高投标限价的让利下浮率确定综合单价。已知根据信息价计算的人工费为90元/m³,材料费为290元/m³,机械费为120元/m³。
事件2:D工作施工中,由于发包方采购的设备配件不全,承包方决定自行采购补齐,发生采购费3800元,并造成D工作停工5天,全体班组20名工人窝工,施工机械闲置5个台班。承包方及时提出了采购费以及人员窝工和机械闲置费用的索赔,并要求工期延期5天。
事件3:为获取提前竣工奖励,承包方确定了五项可压缩的工作F、G、H、I、J,并测算了相应增加的费用,见表4-1。
表4-1可压缩的工作持续时间和相应的费用增加表

工作

持续时间(天)

可压缩的时间(天)

压缩一天增加的费用(元/天)

F

60

10

2000

G

20

5

4000

H

10

5

3000

I

40

8

5000

J

40

6

6000

事件4:分项工程F(钢筋工程),工程量清单中φ25项目的带肋钢筋材料单价为暂估价,暂估单价3500元/吨(不含进项税),数量为260t。承包方按照合同约定组织招标,以3600元/t的价格(含进项税,进项税税率13%)采购并经发包方确认。发承包双方认可的施工材料使用量130t,钢筋主材损耗率为2%。
问题:
1.针对事件1,绘制事件1增加K工作以后的施工进度计划;计算K工作的综合单价为多少元/m³?K工作的工程价款为多少元?承包商可获得工期索赔是多少天,说明理由。
2.针对事件2,承包商可获得工期索赔是多少天,说明理由。可获得的费用索赔多少元?
3.针对事件3,从经济性角度考虑,施工单位应压缩多少天的工期?应压缩哪几项工作?可以获得的收益是多少元?
4.针对事件4,分项工程F实际完成的清单工程量为多少吨?材料暂估价导致的合同价款调整额多少元?
(计算结果以元为单位,保留2位小数)

参考答案暂无
解析:问题1:

(1)增加K工作以后的施工进度计划见图4-2:

图4-2增加K工作以后的施工进度计划
(2)让利下浮率=(1-950/1000)×100%=5%
综合单价=(90+290+120)×(1+20%)×(1-5%)=570.00(元/m³)
(3)工程价款=200×570×(1+30%)×(1+9%)=161538.00(元)

问题2:
(1)人员窝工和机械闲置费用索赔成立,采购费索赔不成立;工期延期不成立。
理由:业主采购设备的配件不全是业主应承担的责任,由此造成的人员窝工机械闲置费用应由业主承担,但施工单位未经业主确认自行采购补齐而发生的采购费由施工单位承担,但停工时间未超过D工作总时差,不影响总工期。
(2)可索赔费用=(20×5×50+5×1200×60%)×(1+9%)=9374.00(元)

问题3:
(1)压缩工期5天。
(2)应同时压缩:F、G工作
(3)可获得收益:(10000-6000)×5=20000.00(元)

问题4:
(1)清单工程量=130/1.02=127.45m³
(2)合同价款调整额=130×(3600/1.13-3500)×1.09=-44516.37元

你可能喜欢

简答题背景资料:
某工程项目业主通过工程量清单招标方式确定中标人,并与其签订了工程承包合同,工期4个月。有关工程价款及其支付条款约定如下:
1.工程价款
(1)分部分项工程项目清单,含有A、B两项混凝土工程及其模板工程和C砌筑工程。其中:A项混凝土工程综合单价780元/m³,B项混凝土工程综合单价730元/m³;A项混凝土模板工程费为22万元,B项混凝土模板工程费为26万元。C砌筑工程综合单价550元/㎡。当某一混凝土工程实际工程量比清单工程量增加(或减少)15%以上时,应进行调价,调价系数为0.9(或1.08);模板工程费在竣工结算时按相应混凝土工程的工程量变化比例调整,其他分部分项工程费不予调整。施工期各分部分项工程每月计划和实际完成工程量见表4-1。
表4-1 分部分项工程每月计划和实际完成工程量表

项目

工程量

月份

合计

1

2

3

4

A

计划工程量/m³

575

575

575

575

2300

A

实际工程量/m³

500

800

800

600

2700

B

计划工程量/m³

800

800

800

800

3200

B

实际工程量/m³

700

900

800

300

2700

C

计划工程量/m²

500

500

500

500

2000

C

实际工程量/m²

500

500

500

500

2000

(2)措施项目清单,含有脚手架、垂直运输、大型机械设备进出场及安拆、临时设施、文明施工、环境保护、安全生产、已完工程及设备保护等八项,总费用96万元,其中:安全生产措施费、已完工程及设备保护费分别为24万元、10万元。竣工结算时,已完工程及设备保护费按分部分项工程项目费变化额的1%调整,安全生产措施费按不含安全生产措施费的税前工程造价变化额的3%调整,其余措施项目费不予调整。
(3)其他项目清单,含有暂列金额16万元、专业工程暂估价30万元和总承包服务费三项,总承包服务费为税前专业工程分包价的5%。
(4)增值税税率为9%。
2.工程预付款与进度款
(1)开工之日10d前,业主向承包商支付工程预付款和安全生产措施费预付款。工程预付款为工程签约合同额(扣除暂列金额和安全生产措施费)的20%,在施工期的最后两个月工程款中平均扣回;安全生产措施费按其签约合同额的70%与工程预付款一起支付给承包商。
(2)A、B两项混凝土工程进度款按每月已完工程量计算与支付,模板工程和其余分部分项工程进度款按签约合同价在施工期内每月平均支付。
(3)措施项目费除预付的安全生产措施费外,其余部分按签约合同额在施工期内第2、3月平均支付。
(4)其他项目费在发生当月按实结算。
(5)业主按每次承包商应得工程款的90%支付。
3.竣工结算
(1)竣工验收通过后30d内结算。
(2)模板工程费、措施项目费按合同约定,在竣工结算时根据取费基数的变化调整。
(3)业主按竣工结算总造价的3%扣留工程质量保证金,其余工程款在收到承包商竣工结算支付申请后14d内支付。
施工期间,第2月发生零星工作计日工费4.7万元;专业工程分包在第3月进行,实际造价为31万元。
问题:
1.该工程签约合同价为多少万元?开工前业主应支付给承包商的工程预付款和安全生产措施费预付款分别为多少万元?
2.施工期间,第4月份承包商已完工程款为多少万元?业主应向承包商支付进度款为多少万元?
3.分部分项工程费、措施项目费调整额为多少万元?竣工结算总造价为多少万元?
4.工程质量保证金为多少万元?竣工结算款为多少万元?(施工过程和结果以万元为单位,保留3位小数,以元为单位,保留2位小数)

不定项选择题根据以下材料,回答题:
背景资料(一):
某机械化施工公司承包某大厦土方施工,坑深-4.0m,土方总量9800m³,平均运土距离8km,合同总工期10d,仅白天一班施工。自有设备:WY50、WY75、WY100挖掘机各4台、2台、1台;5t、8t、15t自卸汽车各10台、20台、10台。
挖掘机参数表格

型号

台班产量(m³)

台班单价(元/台班)

WY50

401

880

WY75

549

1060

WY100

692

1420

自卸汽车(运距8km)参数

载重

台班产量(m³)

台班单价(元/台班)

5t

28

318

8t

45

458

15t

68

726

背景资料(二):
A企业开展中央预算内投资房屋建筑EPC总承包公开招标,批复可研估算6250万元,批复初步设计概算6200万元,最高投标限价6100万元,招标依据批复初步设计发包施工图设计、采购、施工一体化工作。3月1日9:00同步在招标网站发布招标文件;不设置资格预审,评标阶段实施资格后审;投标截止时间4月17日15:00。投标截止前B、C、D、E四家单位递交标书及保证金;4月16日17:00投标人F书面申请撤回投标文件。
投标人B针对苛刻工期编制两套工期报价,提出优化结构方案并分别报价,开标前1小时递交降价4%补充文件,招标人工作人员以“一标一投”为由拒收;
开标由市招投标办工作人员主持,开标前工作人员审查投标人资质,C投标人标书代理人未签字被判定无效标。最终D单位6000万元中标,签订固定总价EPC合同,专用条款标注暂估合同价6000万元。
若挖掘机和自卸汽车按表中型号只能各取一种,且数量没有限制,应选择(  )组合最经济。

A.WY50挖掘机和5t自卸汽车
B.WY75挖掘机和8t自卸汽车
C.WY100挖掘机和15t自卸汽车
D.WY150挖掘机和10t自卸汽车

A.13.76
B.13.55
C.12.11
D.12.73

延伸阅读
