I土木建筑工程 背景资料: 某城市188m大跨度预应力拱形钢桁架结构体育场馆,下部钢筋混凝土基础平面布置图及基础详图设计如图3-I-5-1“-考呗网题库移动版
案例分析
首页 题库首页在线模考
取消
简答题I土木建筑工程
背景资料:
某城市188m大跨度预应力拱形钢桁架结构体育场馆,下部钢筋混凝土基础平面布置图及基础详图设计如图3-I-5-1“基础平面布置图”、图3-I-5-2“基础详图”所示,中标该项目的施工企业,考虑为大体积混凝土施工,为加强成本核算和清晰掌握该分部分项工程实际成本,拟采用实物量法计算该分部分项工程费用目标管理控制价。该施工企业内部相关单位工程量人、材、机消耗定额及实际掌握项目所在地除税价格见表3-I-5-1“企业内部单位工程量人、材、机消耗定额”。

表3-1-5-1 企业内部单位工程量人、材、机消耗定额

【问题】
1.根据该体育场馆基础设计图纸、技术参数,按现行国家标准《房屋建筑与装饰工程工程量计算标准》GB/T50854—2024的计算规则,计算该大跨度体育场馆钢筋混凝土基础分部分项工程量(表3-I-5-2),已知:钢筋混凝土独立基础综合钢筋含量为72.50kg/m³,钢筋混凝土矩形基础柱综合钢筋含量为118.70kg/m³
表3-1-5-2 工程量计算表

2.根据问题1的计算结果,在答题卡中列式计算该分部分项工程人工、材料、机械使用费消耗量,并在答题卡表3-I-5-3中,计算该分部分项工程人、材、机费,施工企业结合相关方批准的施工组织设计测算的项目模板工程人、材、机费为640000.00元;施工企业内部规定安全生产措施及其他总价措施费的人、材、机费按分部分项工程人、材、机费及模板工程人、材、机费之和的2.50%计算。
(1)人工消耗量:
(2)C15商品混凝土:
(3)C30商品混凝土:
(4)钢筋:
(5)其他辅助材料费:
(6)机械使用费:
(7)模板工程人、材、机费:
(8)安全生产措施及其他总价措施费的人、材、机费:
表3-1-5-3 分部分项工程人、材、机费

3.若施工过程中,钢筋混凝土独立基础和矩形基础柱使用的C30混凝土变更为C40混凝土(消耗定额同C30混凝土,除税价480.00元/m³),其他条件均不变,根据问题1、2的条件和计算结果,在答题卡中列式计算C40商品混凝土消耗量、C40与C30商品混凝土除税价差,以及由于商品混凝土价差产生的该分部分项工程、模板工程项目和安全生产措施及其他总价措施费人、材、机增加费总计多少。
4.假定该钢筋混凝土基础分部分项工程人、材、机费为6600000.00元,其中人工费占13%,企业管理费按人、材、机费的6%计算,利润按人、材、机费和企业管理费之和的5%计算,增值税税率按9%计取。请在答题卡表3-I-5-4“分部分项工程费用目标管理控制价计算表”中编制该钢筋混凝土基础分部分项工程费用目标管理控制价。
表3-1-5-4 分部分项工程费用目标管理控制价计算表

(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,计算结果有小数的 均保留两位小数)

参考答案暂无

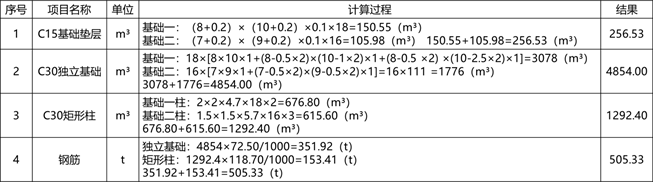

解析:1.工程量计算表见表3-I-5-5。
表3-1-5-5 工程量计算表

2.(1)人工消耗量
256.53×0.4+4854×0.6+1292.40×0.7+6×505.33=6951.67(工日)
(2)C15商品混凝土
256.53×1.02=261.66(m³)
(3)C30商品混凝土
4854×1.02+1292.40×1.02=6269.33(m³)
(4)钢筋=505.33×1.03=520.49(t)
(5)其他辅助材料费=8×256.53+12×4854+13×1292.40+117×505.33
=136225.05(元)
(6)机械使用费=1.6×256.53+3.9×4854+4.2×1292.40+115×505.33
=82882.08(元)
(7)模板工程人、材、机费=640000.00元
(8)安全生产措施及其他总价措施费的人、材、机费=(6951.67×110+261.66×400+6269.33×460+520.49×3600+136225.05+82882.08+640000)×2.5%=162152.77(元)
计算结果见表3-I-5-6。

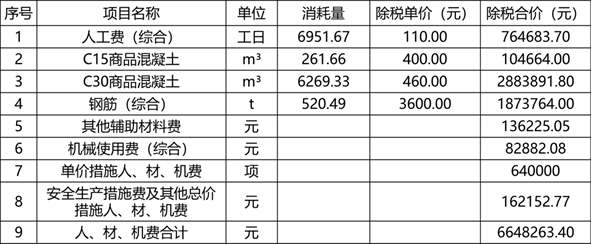

表3-1-5-6 分部分项工程人、材、机费

3.(1)C40商品混凝土消耗量
(4854+1292.40)×1.02=6269.33(m³)
(2)除税价差
480-460=20(元/m³)
(3)分部分项工程、模板工程项目和安全生产措施及其他总价措施的人、材、机增加费总计:
6269.33×20=125386.60(元)
125386.60×2.5%=3134.67(元)
125386.60+3134.67=128521.27(元)
4.参见表3-I-5-7。

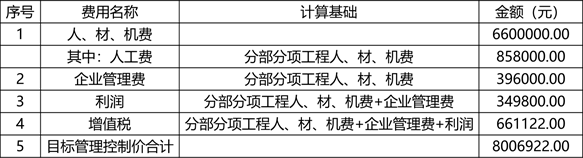

表3-1-5-7 分部分项工程费用目标管理控制价计算表

人工费=6600000.00×13%=858000.00(元)
企业管理费=6600000.00×6%=396000.00(元)
利润=(6600000.00+396000.00)×5%=349800.00(元)
增值税=(6600000.00+396000.00+349800.00)×9%=7345800.00×9%
=661122.00(元)
目标管理控制价合计=7345800.00+661122.00=8006922.00(元)

你可能喜欢

不定项选择题根据以下材料,回答题:
【背景资料】
国有资金投资某住宅建设项目,委托工程造价机构编制了招标文件,5月3日工程造价机构编写完招标文件,5月5日上午9:00招标人在电子招标投标交易平台发布招标文件,供潜在投标人下载或者查阅。招标文件中部分内容如下:
(1)中标人必须将给水管道工程分包给本市自来水公司。
(2)投标人报价时必须采用当地建设行政管理部门造价管理机构发布的计价定额中分部分项工程人工、材料、机械台班消耗量标准。
(3)投标人对招标文件有异议的,应在投标截止时间10日前提出,否则招标人拒绝回复。
(4)投标文件截止时间5月30日15:00,投标人应在5月30日前3小时提交。
(5)最高投标限价为568万元,为了保证工程质量,投标人的投标报价不得低于最高投标限价的70%。

共有A~F6家投标人参与投标该项目,在投标过程中发生如下事件:

评标结束后,评标委员会其中一名成员对评标结果有不同意见,拒绝在评标报告上签字。

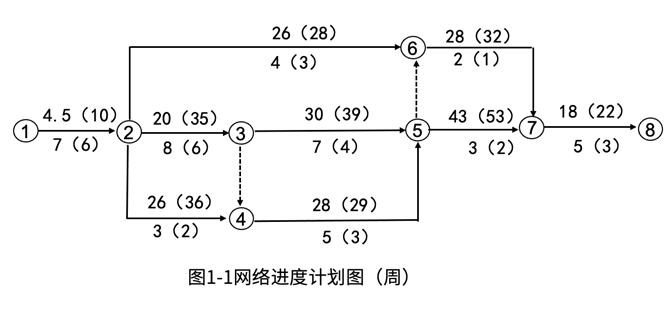

最终投标人F为排名第一中标候选人,与招标人签订中标合同。投标人F为实现工期最短且费用最小,编制了图1-1施工网络计划图。箭线上方括号外为正常工作时间直接费(万元),括号内为最短工作时间直接费(万元),箭线下方括号外为正常工作持续时间(周),括号内为最短工作持续时间(周),间接费费率为5万元/周。

背景资料中招标文件内容正确的是(   )

A.中标人必须将给水管道工程分包给本市自来水公司
B.投标人报价时必须采用当地建设行政管理部门造价管理机构发布的计价定额中分部分项工程人工、材料、机械台班消耗量标准
C.投标人对招标文件有异议的,应在投标截止时间10日前提出,否则招标人拒绝回复
D.投标文件截止时间5月30日15:00,投标人应在5月30日前3小时提交

A.投标截止时间前,招标人可以解密打开投标文件
B.电子招标投标交易平台收到投标人送达的投标文件,应当即时向投标人发出确认回执通知
C.电子形式递交投标文件,投标人不能在投标截止时间前补充、修改或者撤回投标文件
D.投标截止时间后送达的投标文件,电子招标投标交易平台应当接收

A.①-②-④-⑤-⑦-⑧
B.①-②-③-⑤-⑦-⑧
C.①-②-③-⑤-⑥-⑦-⑧
D.①-②-⑥-⑦-⑧
