简答题甲工程咨询单位受乙企业委托,为某核准类工程项目开展前期咨询服务,进行风险分析时发现该项目主要风险发生的概率和影响为:
(1)房屋征收风险发生的概率较高,发生后会严重影响项目按计划实施;
(2)恶劣天气风险发生的可能性中等,发生后会导致较高的索赔;
(3)承包单位违约风险发生的可能性及影响程度均较小。
该项目通过核准后,丙招标代理机构受乙企业委托,为该工程项目招标,招标文件规定:本工程评标采用经评审的最低投标价法,最低报价低于有效次低价报价15%(含15%)者,为无效投标文件。
在招标过程中,相继发生了下列事件:
事件1:A、B、C、D、E五家单位报名投标,资格预审时因B单位非本地企业而未获通过。
事件2:踏勘现场时,C单位口头提出招标文件中的地质资料与现场情况有差异,乙企业工作人员口头答复并予以确认。
事件3:开标时发现,A单位还有一个相对较低的报价,但未声明哪份报价有效。
五家投标单位的投标报价数据见下表。

问题:
1.请画出该项目的风险概率-影响矩阵,确定上述这三类风险的等级,并从项目单位的角度提出相应的风险防范策略。
2.请指出事件1、事件2、和事件3中有无不妥之处,请说明理由。
3.如各投标文件技术部分均可行,请推荐中标候选人,并说明理由。

参考答案暂无
解析:1.事件(1)、(2)风险较高, 事件(3)风险较小
风险防范策略:
(1)重点关注房屋征收风险
(2)采用风险转移如保险等方式转移风险
(3)采取措施应对恶劣天气,减少可能的损失
2.事件1不妥,不应排除符合预审条件的外地企业。
理由:招标人不得以不合理的条件限制、排斥潜在投标人或投标人,不得对潜在投标人或投标人实行歧视待遇。
事件2不妥,应书面回复并予以确认;
理由:对于潜在投标人在阅读招标文件和现场踏勘中提出的疑问,招标人可以书面形式或召开投标预备会或答疑会的方式解答,但同时将解答以书面方式通知所有购买招标文件的潜在投标人。
事件3不妥,如有两份报价,应声明哪份有效。
理由:投标人递交两份或多份内容不同的投标文件,或在一份投标文件中对同一招标项目报有两个或多个报价,且未声明哪一个有效的(按招标文件规定提交备选投标方案的除外),按废标处理。
3.根据问题2的事件3可知,A无效,先剔除。
B报价:2430;C报价:2500;D报价:2520;E报价:1980
最低的两个报价:(1980-2430)/2430=-18.52%>15%,根据招标文件规定:最低报价低于有效次低价报价15%(含15%)者,为无效投标文件。 E投标文件无效,而剩下的3位投标人中B报价最低。
因此推荐B位中标候选人。

你可能喜欢

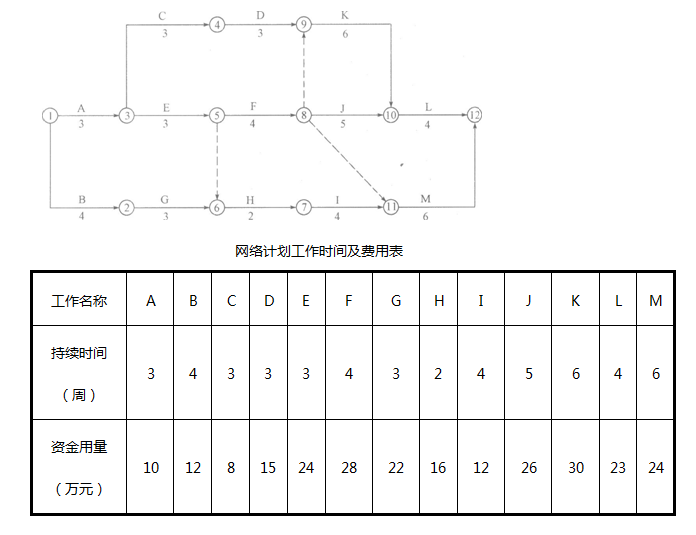

简答题某建筑公司(承包方)与某建设单位(发包方)签订了建筑面积为2100m2的单层工业厂房的施工合同,合同工期为20周。承包方按时提交了施工方案和施工网络计划,见下图与下表,并获得工程师代表的批准。该项工程中各项工作的计划资金需用量由承包方提交,经工程师代表审查批准后,作为施工阶段投资控制的依据。

实际施工过程中发生了以下事件:
(1)在工程进行到第9周结束时,检查发现A、B、C、D、E、G工作均全部完成,F和H工作实际完成的资金用量分别为14万元和8万元,且前9周各项工作已完工程的实际投资与计划投资均相符。
(2)在随后的施工过程中,J工作由于施工质量问题,,工程师代表下达了停工令使其暂停施工,并进行返工处理1周,造成返工费用2万元;M工作因发包方要求的设计变更,使该工作因施工图纸送交拖延,推迟2周施工,并造成承包方因停工和机械闲置而损失1.2万元。为此,承包方向发包方提出了3周工期索赔和3.2万元的费用索赔。
问题:
1、试绘制该工程的早时标网络进度计划,根据第9周末的检查结果标出实际进度前锋线,分析D、F和H三项工作的进度偏差;到第9周末的实际累计资金用量是多少?
2、如果后续施工按计划进行,试分析发生的进度偏差会对计划工期产生什么影响?其总工期是否大于合同工期?
3、试重新绘制第10周开始至完工的早时标网络进度计划。
4、承包方提出的索赔要求是否合理?并说明原因。
5、合理的工期索赔、费用索赔是多少?
