简答题某工程咨询公司参加一项亚行咨询服务项目的投标。为了提高竞争力,该咨询公司在投标文件中重点表述了公司的资历、以往工程咨询的经验和反映咨询服务实力的其他因素。通过评标委员会基于质量和费用的评标方法的评审后,该咨询公司中标,与委托方签订了咨询服务合同。

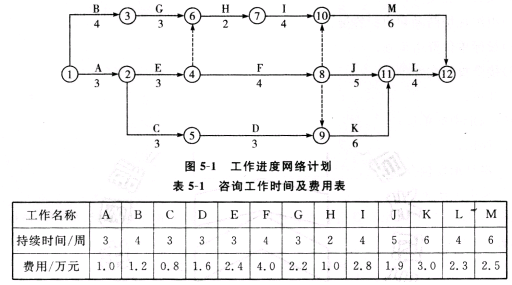

项目组在工作正式启动前,编制了工作进度网络计划(各工作均按最早时间安排,如图5—1 所示)和咨询工作时间及费用表(见表5-1)。

实际咨询服务过程中工作完成进度检查情况如下:
(1)当咨询服务工作进行到第9周周末时,检查发现A、B、C、E、G工作均全部完成,D、F 和H三项工作实际完成的资金用量分别为1.6万元、1.0万元和0.5万元,且前9周各项工作的实际支出费用均与计划支出费用相符(支出费用与完成工作量成正比例)。

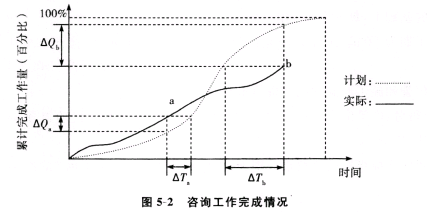

(2)当咨询服务工作进行到第15周周末时,统计的咨询工作完成情况如图5—2所示。


【问题】
1.评标委员会对咨询服务的评标,除评审咨询单位资历和以往咨询的经验外,更重视评审哪些因素?
2.该咨询工作计划的完成时间为多少周?为保证合同按期完成,应重点控制哪些关键工作?
3.到第9周周末实际发生的咨询费用累计偏差是多少(列出计算过程)?
分析D、H、F,工作的进度偏差。该咨询合同能否按期完成?简述理由。
4.说明图5—2中a、b两点对应的△Q和△T的含义。

参考答案暂无
解析:1.更重视评审为完成咨询任务拟采用的方法和途径,参加该项目咨询服务的人员(或专家)的配备(或经验和水平)。
2.该咨询工作计划的完成时间为20周。为保证合同按期完成,应重点控制A、E、F、K、1工作。
3.(1)第9周周末计划发生咨询费用:0.8+1.6+1.O+2.4+3.O+1.2+2.2+1.O=13.2(万元)。
(注:C+D+A+E+3/4XF+B+G+H)

到第9周周末实际发生的咨询费用累计偏差是13.2-10.7=2.5(万元)。
(2)D工作的进度偏差=1.6-1.6=0(万元),D工作进度正常。
 F工作的进度偏差=1.0-3/4×4.0=-2.0(万元),F工作比计划进度拖延2周。
H工作的进度偏差=0.5-1.0=-0.5(万元), H工作比计划进度拖延1周。
(3)咨询合同不能按期完成。
理由:第9周周末实际检查时,D工作进度正常, F工作实际只完成1周的工作量而比计划进度拖延2周,H工作实际完成1周也比计划进度拖延1周。
  因F工作为关键工作,且F工作拖延2周,将使计划  工期延长2周。
4.图5—2中a、b两点对应的△Q和△T的含义:a点的实际工作进度超前(或比计划进度超额完成、提前完成、多完成)△T;累计完成工作量超前(或比计划工作量超额完成、提前完成、多完成)△Q。
b点的实际工作进度落后(或比计划进度拖延、  少完成)△Tb;累计完成工作量落后(或比计划工作量  拖延、少完成)AQb。

你可能喜欢

简答题某新建高速公路项目总投资95亿元人民币,总长度约150km,途经某贫因地区。项目资金来源如下:某国际金融机构贷款3亿美元,国内商业银行贷款50亿元人民币,其余由交通部门和当地政府解决。该国际金融机构要求其部分贷款用于从国外采购8套相同的公路专用设备,且设备到达建设地点时的总金额不得超过其贷款总额的10%。该设备的外贸手续费率为1.5%,进口关税税率为10%,国内运杂费为30万元/套,假定其他税费不考虑(外汇牌价按1美元-6.5元人民币计)。
M咨询公司对该高速公路进行国民经济评价时,首先对项目进行了费用和效益的识别,认为该项目的国民经济效益主要有:(1)高速公路收费增加;(2)汽车运输费用节约;(3)乘客行程时间节省;(4)每年交通部门增拨公路养护专项补贴;(5)交通事故减少等。
M咨询公司运用逻辑框架法对该项目进行社会评价时,认为减轻项目所在地区的贫困是本项目的目标之一,并分别分析了项目目标的垂直逻辑关系和水平逻辑关系;通过财富排序法
调查了部分村庄的农户贫富状况,并对代表性农户进行了个人访谈。
【问题】
1.每套公路专用设备的到岸价不高于多少美元才符合国际金融机构的要求?
2.M咨询公司识别的国民经济效益中,哪些是正确的?
3.M咨询公司运用逻辑框架法确定该项目目标时,垂直逻辑关系和水平逻辑关系分析的目的分别是什么?它们各分析哪些因素之间的逻辑关系?
4.本项目是否适用财富排序法进行社会评价?简述财富排序法的适用条件。
5.M公司调查时可采用哪些类型的个人访谈?

简答题世界银行某咨询服务项目通过公开招标方式择优选择咨询单位。某咨询公司拟参加该咨
询服务项目的投标,通过对招标文件的分析,针对招标人对投标文件中“建议的关键人员的资历”的评审内容,该公司从工作经历、工作年限、现任职务和所受培训程度等方面考虑选派项目经理。最终该咨询公司中标,咨询服务合同工期为17周。

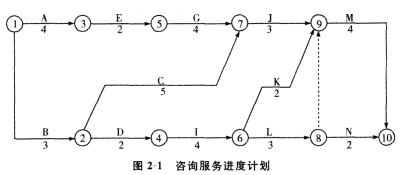

项目经理编制了咨询服务进度计划,如图2—1所示。

由于A、I、J工作均为现场考察,项目组织安排甲专业咨询工程师按A—I—J顺序通过实地考察完成,并相应调整了咨询服务进度计划。
调整后的咨询服务进度计划执行2周后,委托方提出增加一项新的F工作。根据咨询工作内容的要求,F工作必须安排在A工作完成之后开始,并在I工作开始之前完成。经过项目经理确认,F工作的持续时间为3周。
该计划执行到第15周周末时检查发觋,项目拟完工作计划费用为13万元,已完工作计划费用为10万元,已完工作实际费用为11万元。
【问题】
1.针对招标人对投标文件中“建议的关键人员的资历”的评审内容,咨询公司选派项目经理时,还应该考虑项目经理具备哪些条件?
2.为使甲专业咨询工程师按A—I—J顺序工作,咨询服务进度计划应如何调整?调整后的咨询服务进度计划能否满足咨询合同的工期要求?甲专业咨询工程师在现场考察的窝工时间为多少周?
3.确定增加F工作后咨询服务进度计划的计算工期和关键线路。
4.分析该项目第15周周末的进度偏差和费用偏差。
