简答题【题2·2024年】背景资料

某企业拟投资建设一项目,生产一种市场需求稳定的工业产品,开展项目融资前,财务分析的相关基础数据如下:

1.项目建设投资2200万元(含可抵扣进项税140万元),项目建设期1年,运营期8年,建设投资全部形成固定资产,固定资产使用年限8年,残值率10%,按直线法折旧。

2.项目投产当年需投入流动资金200万元,在项目的运营期末全部收回。

3.项目正常年份设计产能为5000件/年,年经营成本为1200万元(含可抵扣进项税80万元),单位可变成本为2150元(含可抵扣进项税150元)

4.产品不含税销售单价定为3500元/件时,该产品可按设计产能100%生产销售,若将产品不含税销售单价定为4000元/件时,该产品可按设计产能80%生产销售。

5.项目产品适用的增值税税率为13%,增值税附加按应纳增值税的12%计算,企业所得税税率为25%,行业普遍可接受的总投资收益率为15%。

【问题】

1.若企业产品不含税销售单价定为3500元/件,分别计算项目运营期第1年、第8年的应纳增值税与调整所得税,并编制拟建项目投资现金流量表1-1。

表1-1项目投资现金流量表单位:万元

序号

项目

建设期

运营期

1

2

3~8

9

1

现金流入







1.1

营业收入(不含销项税)







1.2

销项税额







1.3

回收固定资产余值







1.4

回收流动资金







2

现金流出







2.1

建设投资







2.2

流动资金投资







2.3

经营成本(不含可抵扣进项税)







2.4

可抵扣进项税额







2.5

应纳增值税







2.6

增值税附加







2.7

调整所得税







3

所得税后净现金流量







2.分别计算产品不含税销售单价定为3500元/件、4000元/件时,正常年份息税前利润各是多少,哪种单价的总投资收益率较低?该定价下项目总投资是否达到行业普遍可接受的总投资收益率。

3.计算项目在不利定价情况下的盈亏平衡点,若企业可接受的最低销量为设计产能的60%,判断该项目是否可行。(不计附加税)

(以万元为单位,计算结果保留2位小数。)

参考答案暂无
解析:问题1:

产品不含税销售单价定为3500元/件,说明项目达到正常年份

设计产能5000件/年。

运营期第1年应纳增值税:

3500×5000×13%÷10000-80-140=7.50万元

运营期第8年应纳增值税:

3500×5000×13%÷10000-80=147.50万元

单位可变成本为2150元(含可抵扣进项税150元),可抵扣进项税150×5000?

总成本(固定成本)=经(固定成本)+折+摊+息

总成本(可变成本)=经(可变成本)

结论:所有可变成本均来自经营成本,经营成本的进项税包含了可变成本的进项税

调整所得税:息税前利润×25%,利息=0,利润总额×25%

利总=营收(不含税)-总成本(不含税)-附加税+补贴收入

运营期第1年调整所得税:

[3500×5000÷10000-(1200-80+231.75)-7.5×12%]×25%=99.34万元

运营期第8年调整所得税:

[3500×5000÷10000-(1200-80+231.75)-147.5×12%]×25%

=95.14万元

固定资产年折旧费:(2200-140)×(1-10%)÷8=231.75万元

表1-1项目投资现金流量表单位:万元

序号

项目

建设期

运营期

1

2

3~8

9

1

现金流入

0

1977.50

2383.50

1.1

营业收入(不含销项税)

-

1750.00

1750.00

1.2

销项税额

-

227.50

227.50

1.3

回收固定资产余值

-

-

206(余值=残值)

1.4

回收流动资金

-

-

200.00

2

现金流出

2200.00

1507.74

1460.34

2.1

建设投资

2200.00

-

-

2.2

流动资金投资

-

200.00

-

2.3

经营成本(不含可抵扣进项税)

-

1120.00

1120.00

2.4

可抵扣进项税额

-

80.00

80.00

2.5

应纳增值税

-

7.50

147.50

2.6

增值税附加

-

0.90

17.70

2.7

调整所得税

-

99.34

95.14

3

所得税后净现金流量

-2200.00

469.76

923.16

问题2:

产品定价为3500元/件时,项目达到正常年份设计产能为5000件/年

(注:正不正常看产量变化)

运营期第1年息税前利润:

3500×5000÷10000-(1200-80+231.75)-7.5×12%=397.35万元

运营期第2-8年息税前利润:

3500×5000÷10000-(1200-80+231.75)-147.5×12%=380.55万元

正常年份息税前利润:

(397.35+380.55×7)÷8=382.65万元

产品定价为4000元/件时,产能为80%,5000×80%=4000件/年

息税前利润=利总=营收(不含税)-总成本(不含税)-附加税+补

营收(不含税)=4000×0.5×80%

总成本(不含税)=经+折+摊+息+维

经(回顾算法)

4000件/年的年份:经营成本=固定( ?)+可变

5000件/年的年份:经营成本=固定(定值)+可变,

固定=经营成本-可变

5000件/年的年份:

经营成本中的固定成本=

(1200-80)-(2150-150)×5000÷10000=120.00万元

4000件/年的年份:

经营成本=120+(2150-150)×5000×80%÷10000=920.00万元

不含税总成本费用:920+231.75+0+0+0=1151.75万元

运营期第1年:

息税前利润=利总=营收(不含税)-总成本(不含税)-附加税+补

营收(不含税)=4000×5000×80%÷10000

总成本(不含税)=1151.75

附加税=增值税×%=(销-进-上年未抵扣完的)×%

算进项税,找经营成本

已知:单价3500元/件,产量5000件/年时,经营成本中的进项税80万

要求:单价4000元/件,产量4000件/年时,经营成本中的进项税?

经营成本=固定+可变

进项税(经营成本)=进项税(固定)+进项税(可变)

因为无论哪年(4000件/年或5000件/年),经营成本中的固定成本相等,

所以无论哪年(4000件/年或5000件/年), 固定成本中的进项税也相等。

5000件/年时:

进项税(可变)=150×5000÷10000=75

进项税(固定)=80-75=5(4000件/年、5000件/年)

4000件/年时:

进项税(经营成本)=5+150×5000×0.8÷10000=65

应纳增值税:4000×5000×80%÷10000×13%-65-140=3万元

息税前利润:4000×5000×80%÷10000-1151.75-3×12%=447.89万元

运营期第2-8年:

应纳增值税:4000×5000×80%÷10000×13%-(5+150×5000÷10000×80%)=143.00万元

息税前利润:4000×5000÷10000×80%-1151.75-143×12%=431.09万元

正常年份息税前利润:(447.89+431.09×7)÷8=433.19万元

3500元/件:(397.35+380.55×7)÷8=382.65万元

4000元/件:(447.89+431.09×7)÷8=433.19万元

因项目总投资相等,故产品定价为3500元/件时项目总投资收益率较低。

较低的总投资收益率:382.65÷(2200+200)×100%=15.94%>15%,项目达到行业普遍可接受的总投资收益率水平。

问题3:

设项目不利定价下(3500/件)的产量盈亏平衡点为Q件。

利总=营收(不含税)-总成本(不含税)-附加税+补=0

营收(不含税)=3500×Q÷10000

总成本(不含税)=固定(和产量无关)+可变(2150-150)×Q

Q件/年:固定?

5000件/年:

固定=经(固定)+折+摊+息

=(1200-80)-(2150-50)×0.5+231.75

3500×Q÷10000-〔120+231.75+(2150-150)×Q÷10000〕=0

解得:Q=2345<5000×60%=3000件,故项目可行。

你可能喜欢

简答题【题2•2021年】背景资料: 
某国有资金投资项目,业主依据《标准施工招标文件》通过招标确定了施工总承包单位,双方签订了施工总承包合同,合同约定,管理费按人材机费之和的10%计取,利润按人材机费和管理费之和的6%计取,增值税税率为9%,人工费单价为150元/工日,施工机械台班单价为1500元/台班;新增分部分项工程的措施费按该分部分项工程费的30%计取。(除特殊说明外,各费用计算均按不含增值税价格考虑)。

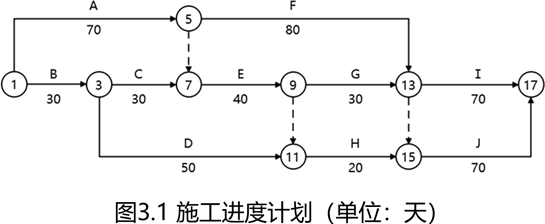

合同工期220天,工期提前(延误)的奖励(惩罚)金额为1万元/日。合同签订后,总承包单位编制并被批准的施工进度计划如图3.1所示:

施工过程中发生如下事件:
事件1:为改善项目使用功能,业主进行了设计变更,该变更增加了一项Z工作,根据施工工艺要求,Z工作为A工作的紧后工作、为G工作的紧前工作,已知Z工作持续时间为50天,用人工600工日,施工机械50台班,材料费16万元。
事件2:E工作为隐蔽工程。E工作施工前,总承包单位认为工期紧张,监理工程师到场验收会延误时间,即自行进行了隐蔽,监理工程师得知后,要求总承包单位对已经覆盖的隐蔽工程剥露重新验收。经检查验收,该隐蔽工程合格。总承包单位以该工程检查验收合格为由,提出剥露与修复隐蔽工程的人工费、材料费合计1.5万元和延长工期5天的索赔。

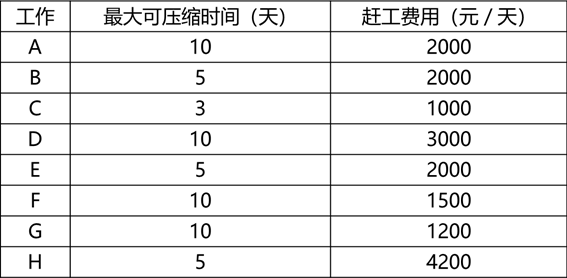

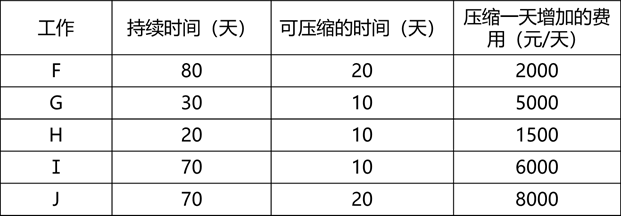

事件3:为获取提前竣工奖励,总承包单位确定了五项可压缩工作持续时间的工作F、G、H、Ⅰ、J,并测算了相应增加的费用,见表3.1。
表3.1 可压缩的工作持续时间和相应的费用增加表

已知施工总承包合同中的某分包专业工程暂估价1000万元,具有技术复杂、专业性强的工程特点,由总承包单位负责招标。招标过程中发生如下事件:
①鉴于采用随机抽取方式确定的评标专家难以保证胜任该分包专业工程评标工作,总承包单位便直接确定了评标专家。
②对投标人进行资格审查时,评标委员会认为,招标文件中规定投标人必须提供合同复印件作为施工业绩认定的证明材料,不足以反映工程合同履行的实际情况,还应提供工程竣工验收单。所以对投标文件中,提供了施工业绩的合同复印件和工程竣工验收单的投标人通过资格审查,对施工业绩仅提供了合同复印件的投标人做出不予通过资格审查的处理决定。
③评标结束后,总承包单位征得业主同意,拟向排第一序位的中标候选人发出中标通知书前,了解到该中标候选人的经营状况恶化,且被列入了失信被执行人。
【问题】
1.事件1中,依据图3.1绘制增加Z工作以后的施工进度计划;列式计算Z工作的工程价款(单位:元)。
2.事件2中,总承包单位的费用和工期索赔是否成立?说明理由。在索赔成立的情况下,总承包单位可索赔的费用金额为多少元?
3.事件3中,从经济性角度考虑,总承包单位应压缩多少天的工期?应压缩哪几项工作?可以获得的收益是多少元?
4.总承包单位直接确定评标专家的做法是否正确?说明理由。
5.评标委员会对投标人施工业绩认定的做法是否正确?说明理由。
6.针对分包专业工程招标过程中的事件③,总承包单位应如何处理?
(费用计算结果保留两位小数)

简答题【题3•2023年】背景资料:
国有资金投资依法必须招标的某省重点建设项目,采用工程量清单方式进行施工招标。在招投标过程中发生了如下事件:
事件一:招标人认为该项目技术复杂且自然环境恶劣,建议招标代理人采用邀请招标方式进行招标,直接邀请多家综合实力强经验丰富的大型总承包公司参与该项目投标;
事件二:在投标截止时间前5日招标人对项目技术要求和工程量清单做了部分修改,开标时间不变。投标人甲对此提出了异议,认为此修改影响了投标文件的编制应顺延开标时间。
事件三:由于受外界因素影响,投标人决定延长投标有效期,投标人乙认为自己无中标希望,拒绝了招标人的延长要求,并要求退还投标保证金,投标人丙同意了延长投标有效期但不同意延长投标保证金的有效期,并提出修改投标文件中的工期,其余参与投标的投标人均同意了延长要求。

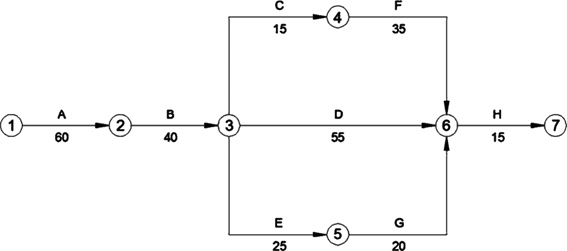

确定中标人后,业主与其签订合同;施工方编制的某部分工程网络进度计划如图2所示,该分部工程由工作A、B、C、D、E、F组成图中箭线上分括号外数字为正常工作时间直接费(万元),括号内数字为最短工作时间直接费(万元),箭线下方括号外数字为正常工作时间(天),括号内数字为最短工作持续时间(天),正常工作时间的间接费为26.7万元,间接费率为0.3万元/天。

【问题】
1.事件1中依据法律法规的相关规定,该项目是否可以直接采用邀请招标方式进行招标?说明理由。
2.事件2中投标人甲提出的异议是否合理?并说明理由。招标人何时答复,应如何处理异议?
3.事件3、投标人乙、投标人丙的做法是否妥当?并分别说明理由,招标人是否应退还投标人乙,投标人丙的投标保证金?二者投标是否继续有效?
4.列出该分部工程关键线路并计算该路线各工作的直接费率,填入答题卡表2.1,计算该分部工程的正常工期和相应的总费用,由于前期其他分部工程延误,施工方需要用60天完成该分部工程不影响后续工程工期,为此应压缩哪几项工作?压缩后的该分部工程总费用为多少?
5.根据合同约定工期每提前1天,可得奖励1.0万元,若不考虑其他因素,仅针对该分部工程继续压缩哪些工作对施工方有利?并说明理由。
(注)计算过程和结果均以万元为单位,并保留两位小数
