【题3•2020年】 背景资料
某矿山尾矿库区内680.00m长排洪渠道土石方开挖边坡支护设计方案及相关参数如图5.1所示,设计单位根据该方案编制的“长锚杆边坡支护方案分部分项工程和单价措施项目清单与计价表”见表5.1,鉴于相关费用较大,经造价工程师与建设单位、设计单位、监理单位充分讨论研究,为减少边坡土石方开挖对植被的破坏,清除常见的排洪渠道纵向及横向滑移安全隐患,提出了把排洪渠道兼做边坡稳定的预应力长锚索整体腰梁的边坡支护优化方案,相关设计和参数如图5.2所示。

图5.1长锚杆边坡支护方案图

图5.2预应力锚索边坡支护方案图

边坡支护每米综合工程量表
说明:
(1)本设计为尾矿库排洪渠道土方开挖边坡支护预应力长锚索(25m)方案。
(2)本排洪渠道总长680.00米。
(3)钢锚索采用6根Φ25高强度低松弛无粘结预应力钢绞线。
(4)注浆用水泥标号42.5#,水灰比1:0.5。
(5)已通过方案每米工程量见“每米综合工程量表”,其中土方和石方比例5:5。
【问题】

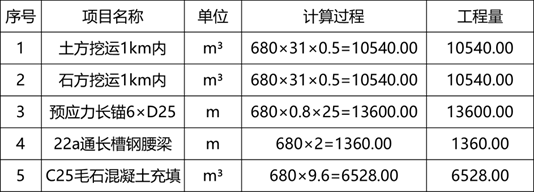

1.根据图5.2中相关数据,按《房屋建筑与装饰工程工程量计算标准》(GB/T50854-2024)的计算规则,在表5.3中列式计算该预应力长锚索边坡支护优化方案分部分项工程量。(土石方工程量中土方、石方的比例按5:5计算)。

参考答案
答案解析

你可能感兴趣的试题
该工程施工过程中发生如下事件:
事件1:A工作施工开始5天后,由于受到持续3天的台风天气影响,导致无法施工。造成施工单位办公室损坏(损失20万元),施工待用材料损失40万元,专业队30名工人窝工,2台机械闲置(单价500元/台班)。台风结束后,修复工作发生人材机费用合计30万元,持续2天。A工作恢复施工10天后,又因供电中断5天,造成全部人员窝工,全部施工机械闲置。
事件2:B工作开始时,由于业主进行设计变更,重新准备作业导致增加人员30个工日,增加设备2个台班(单价450元/台班),作业时间推迟5天。
事件3:6月1日-6日C工作因施工单位机械设备故障导致停工6天,6月3日-10日因业主未能提供图纸导致停工8天。造成施工单位人员窝工100工日,租赁的机械闲置10个台班(单价600元/台班),作业时间延长10天。
事件4:考虑到上述1~3项事件对工期的影响,施工单位为了提前完工获得工期奖励,对进度计划进行了调整,将E、G、K工作的顺序施工组织方式改变为流水作业组织方式以缩短施工工期,各个施工过程的作业队数量均为1个。并得到了业主的批准。组织流水作业的流水节拍见表3-1。
表3-1流水节拍(单位:天)
|
施工过程 |
流水段 |
|
|
① |
② |
|
|
E |
10 |
10 |
|
G |
15 |
15 |
|
K |
10 |
10 |
上述事件发生后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。
【问题】
1、针对事件1,施工单位能否获得工期和费用索赔,分别是多少。
2、针对事件2,施工单位能否获得工期和费用索赔,分别是多少。
3、针对事件3,施工单位能否获得工期和费用索赔,分别是多少。
4、针对事件4,绘制流水施工横道图,并计算流水工期,实际工期,工期奖罚。
(计算结果以元为单位取整)
