简答题【题2•2017年】背景资料

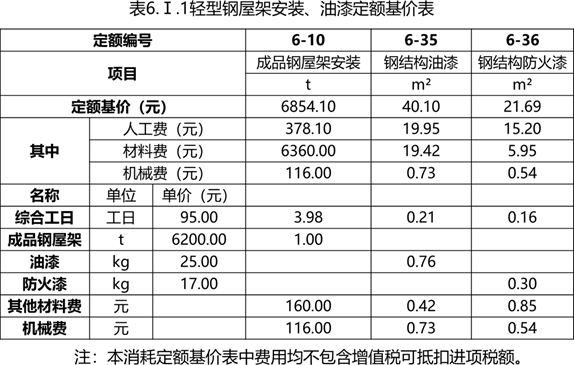

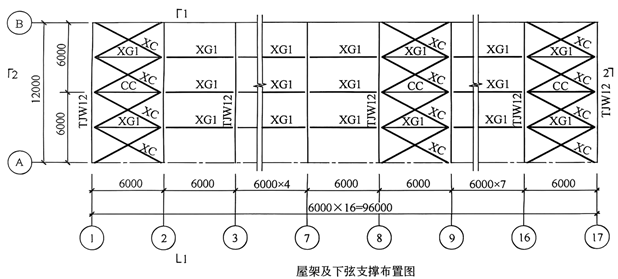

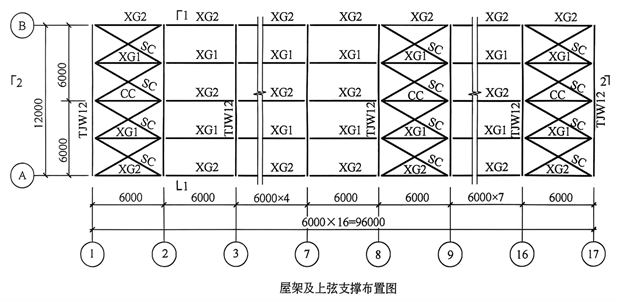

某工厂机修车间轻型钢屋架系统,如图6.1.1“轻型钢屋架结构系统布置图”、图6.1.2“钢屋架构件图”所示。成品轻型钢屋架安装、油漆、防火漆消耗量定额基价表见表6.Ⅰ.1“轻型钢屋架安装、油漆定额基价表”。

图6.1.1 轻型钢屋架结构系统布置图

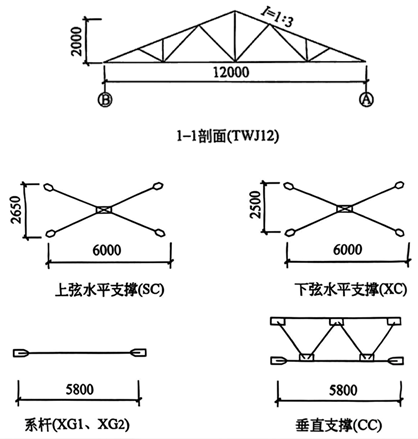

图6.1.2 钢屋架构件图
说明:
1.本屋面钢结构系统按Q235牌号镇静钢设计。
2.钢构件详细材料表及下料尺寸见国家建筑标准图集06SG517-2。

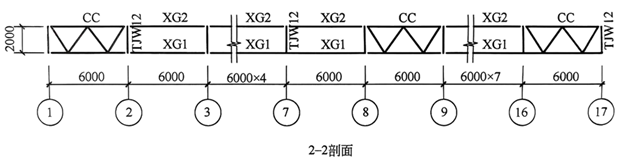

3.屋架上、下弦水平支撑及垂直支撑仅在①-②,⑧-⑨,⑯-⑰轴线的柱间屋架上布置。

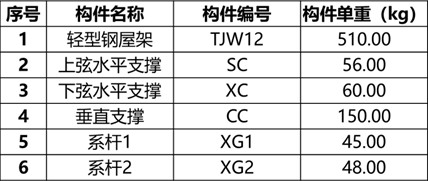

钢屋架结构构件重量表

【问题】
1.根据该轻型钢屋架工程施工图纸及技术参数,按《房屋建筑与装饰工程工程量计算标准》(GB/T50854-2024)的计算规则,在答题卡表6.Ⅰ.2“工程量计算表”中,列式计算该轻型钢屋架系统分部分项工程量。(屋架上、下弦水平支撑及垂直支撑仅在①-②,⑧-⑨,⑯-⑰柱间屋架上布置。)

2.经测算轻型钢屋架表面涂刷工程量按35m²/t计算;《房屋建筑与装饰工程工程量计算标准》(GB/T50854-2024)钢屋架的项目编码为010602001,企业管理费按人工、材料、机械费之和的10%计取,利润按人工、材料、机械费、企业管理费之和的7%计取。按《建设工程工程量清单计价标准》(GB/T50500-2024)的要求,结合轻型钢屋架消耗量定额基价表,列式计算每吨钢屋架油漆、防火漆的消耗量及费用,其他材料费用;并在答题卡表6.Ⅰ.3“轻型钢屋架综合单价分析表”中编制轻型钢屋架综合单价分析表。
表6.Ⅰ.3轻型钢屋架综合单价分析表

3.根据问题1和问题2的计算结果,及答题卡表6.1.4中给定的信息,按《建设工程工程量清单计价标准》(GB/T50500-2024)的要求,在答题卡表中6.Ⅰ.4“分部分项工程和单价措施项目清单与计价表”中,编制该机修车间钢屋架系统分部分项工程和单价措施项目清单与计价表。(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额。所有计算结果保留两位小数)
表6.Ⅰ.4分部分项工程和单价措施项目清单与计价表

参考答案暂无

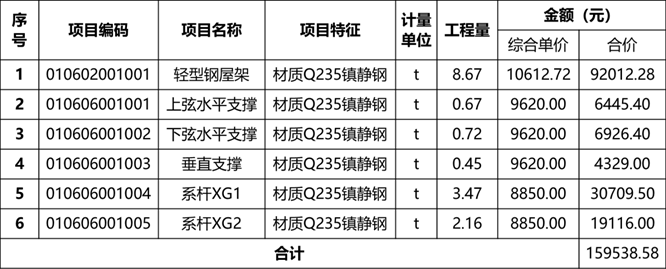

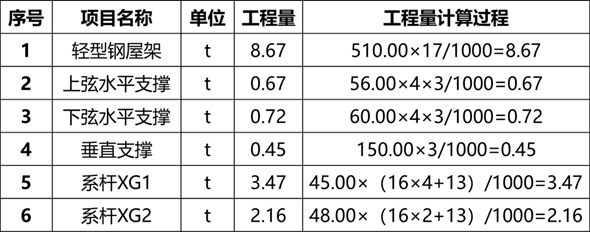

解析:1.工程量计算表,见下表:
表6.Ⅰ.2工程量计算表

2.(1)每吨钢屋架油漆消耗量=35×0.76=26.60(kg)
油漆材料费=26.60×25.00=665.00(元)
(2)每吨钢屋架防火漆消耗量=35×0.30=10.50(kg)
防火漆材料费=10.50×17.00=178.50(元)
(3)每吨钢屋架其他材料费=160.00+(0.42+0.85)×35=204.45(元)

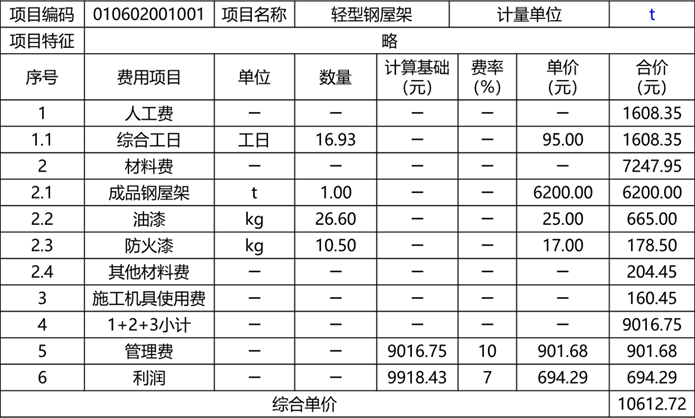

表6.Ⅰ.3轻型钢屋架综合单价分析表

3.分部分项工程和单价措施项目清单计价表,见下表:
表6.Ⅰ.4分部分项工程和单价措施项目清单与计价表

你可能喜欢

简答题背景资料:
某施工项目发承包双方依据24清单计价标准签订了单价合同,工期6个月。有关工程内容及其价款约定如下:
1.分项工程项目4项,有关数据如表4-1所示。
2.安全生产措施费按不含安全生产措施费的税前造价的3%(该费用随计取基数变化在竣工结算时统一调整),其余措施费为15万元(该费用固定不予调整)。
3.其他项目费用包括:暂列金额18万元,分包专业工程暂估价20万元,另计总承包服务费5%。
4.管理费和利润为不含税人材机费用之和的12%,增值税税率为9%。
表4-1分项工程项目相关数据与计划进度表

有关工程价款调整与支付条款约定如下:
1.开工日期10日前,发包人按分项工程项目签约合同价的20%支付给承包人作为工程预付款,在施工期间2~5个月的每月工程款中等额扣回。
2.安全生产措施费工程款分2次支付,在开工前支付签约合同价的70%,其余部分在施工期间第3个月支付。
3.除安全生产措施费之外的措施项目工程款,按签约合同价在施工期间第1~5个月分5次平均支付。
4.竣工结算时,安全生产措施费工程款根据计取基数变化调整。
5.分项工程项目工程款按施工期间实际完成工程量逐月支付,当分项工程项目累计完成工程量增加(或减少)超过计划总工程量15%以上时,管理费和利润降低(或提高)50%。
6.其他项目工程款在发生当月支付。
7.开工前和施工期间,发包人按承包人每次应得工程款的90%支付。
8.发包人在承包人提交竣工结算报告后20天内完成审查工作,并在承包人提供所在开
户行出具的工程质量保函(额度为工程竣工结算总造价的3%)后,一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.因设计变更,分项工程B的工程量增加300m³,第2、3、4个月每月实际完成工程量均比计划完成工程量增加100m³。
2.因招标工程量清单的项目特征与工程设计文件不符,分项工程C的综合单价调整为330元/m²。
3.分包专业工程在第3、4个月平均完成,工程费用不变。
4.第5月增加计日工工程款1.8万元。
其他工程内容的施工时间和费用均与原合同约定相符。
【问题】
1.安全生产措施费为多少万元?不含税的签约合同价为多少万元?含税签约合同价为多少万元?开工前发包人应支付给承包人的工程预付款和安全生产措施费工程款分别为多少万元?
2.截止第2个月末,分项工程项目的拟完工程计划投资、已完工程计划投资,已完工程实际投资分别为多少万元?投资偏差和进度偏差分别为多少万元?(不考虑措施项目费用的影响)
3.第3个月,承包人完成分项工程项目费用为多少万元?该月发包人应支付给承包人的工程款为多少万元?
4.分项工程B按调整后的综合单价计算费用的工程量为多少m³?调整后的综合单价为多少元/m³?分项工程项目费用、安全生产措施费用分别增加多少万元?竣工结算时,发包人应支付给承包人的竣工结算款为多少万元?
(计算过程和结果以万元为单位的保留三位小数,以元为单位的保留两位小数)

简答题背景资料:
某企业投资新建一项目,生产一种市场需求较大的产品。项目的基础数据如下:
1.项目建设投资估算为1600万元(含固定资产可抵扣进项税112万元),建设期1年,运营期8年。建设投资(不含固定资产可抵扣进项税)全部形成固定资产,固定资产使用年限8年,残值率4%,按直线法折旧。
2.项目流动资金估算为200万元,运营期第1年年初投入,在项目的运营期末全部回收。
3.项目资金来源为自有资金和贷款,建设投资贷款利率为8%(按年计息),流动资金贷款利率为5%(按年计息)。贷款合同约定运营期第1年按照项目的最大偿还能力还款,运营期第2~4年将未偿还款项等额本息偿还。建设投资自有资金和贷款在建设期内均衡投入。
4.项目正常年份的设计产能为10万件,运营期第1年的产能为正常年份产能的80%。根据目前市场同类产品价格估算的产品不含税销售价格为65元/件。
5.项目资金投入、收益及成本等基础测算数据见表2-1。

6.该项目产品适用的增值税税率为13%,增值税附加综合税率为10%,所得税税率为25%。
7.在建设期贷款利息偿还完成之前,不计提盈余公积金,不分配投资者股利。
【问题】
1.列式计算项目的建设期贷款利息及年固定资产折旧额。
2.列式计算项目运营期第1年的增值税、税后利润,项目运营期第1年偿还的建设投资贷款本金和利息。
3.列式计算项目运营期第2年应偿还的建设投资贷款本息额,并通过计算说明项目能否满足还款要求。
4.项目运营后期(建设期贷款偿还完成后),考虑到市场成熟和竞争,预估产品单价在65元的基础上下调10%,列式计算运营后期正常年份的资本金净利润率。
5.项目资本金现金流量表运营期最后1年的净现金流量是多少?
